旗杆基础做法
旗杆基础无论是三节旗杆还是锥形旗杆,都必须做旗杆的基础,那么如何做旗杆基础呢?现在我就相关的问题进行探讨。希望能够对客户有所帮助。

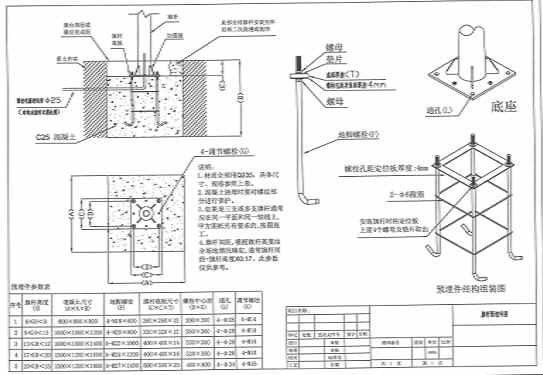

以上就是一个标准的旗杆预埋件图纸集成。
由于图纸太小,现在将图纸简单介绍一下:
旗杆预埋件的组成:地脚螺栓4根/支,螺母8个/支,定位板1个/支,垫片4个/支,2-φ6箍筋1-3根/支,扎丝若干
旗杆预埋件预埋时注意事项:
1.材质去不用Q235,具体尺寸、规格参照表格。
2.混泥土浇注时要对螺纹部分进行保护。
3.如果是三支或多支旗杆通常应在同一平面和同一轴线上,甲方图纸另有要求的,按图纸施工。
4.旗杆间距,根据旗杆高度结合场地情况确定,通常旗杆间距=旗杆高度×0.17,此参数仅供参考。
旗杆预埋件参数
1. 旗杆高度 (H)6≤H<9 混泥土尺寸(A×A×B)800×800×800 地脚螺栓(F)4-M18×600 旗杆底板尺寸(C×C×T)260×260×12 螺栓中心距(D×D)200×200 通孔(L)4-φ28 调节螺栓(G)4-M14
2. 旗杆高度 (H)9≤H<13 混泥土尺寸(A×A×B)1000×1000×1000 地脚螺栓(F)4-M20×800 旗杆底板尺寸(C×C×T)320×320×12 螺栓中心距(D×D)260×260 通孔(L)4-φ28 调节螺栓(G)4-M14
3. 旗杆高度 (H)13≤H<17 混泥土尺寸(A×A×B)1000×1000×1400 地脚螺栓(F)4-M22×1000 旗杆底板尺寸(C×C×T)400×400×14 螺栓中心距(D×D)330×330 通孔(L)4-φ28 调节螺栓(G)4-M14
4. 旗杆高度 (H)17≤H<20 混泥土尺寸(A×A×B)1200×1200×1600 地脚螺栓(F)4-M24×1200 旗杆底板尺寸(C×C×T)400×400×16 螺栓中心距(D×D)330×330 通孔(L)4-φ28 调节螺栓(G)4-M14
5. 旗杆高度 (H)20≤H<25 混泥土尺寸(A×A×B)1200×1200×1800 地脚螺栓(F)4-M27×800 旗杆底板尺寸(C×C×T)500×500×20 螺栓中心距(D×D)400×400 通孔(L)4-φ34调节螺栓(G)4-M16
旗杆预埋件组装步骤:
1.取出地脚螺栓4根,定位板1块,螺母8个,垫片4个
2.取出一个螺母拧在地脚螺栓上,拧到没有丝牙为止,依次将四个螺栓拧好
3.然后将定位板取出,将地脚螺栓穿过定位板四个孔,加一个垫片和螺母将地脚螺栓固定在定位板上
4.取出2-φ6的箍筋,将箍筋扎在地脚螺栓适当的位置
5.将露出螺丝部分用胶带缠好
按以上步骤将其它的预埋件组装好就可以了
旗杆预埋建预埋的方法:
1.确定旗杆预埋件的位置,用墨斗弹出旗杆的中心线位置
2.按要求将旗杆预埋件安装位置孔挖好
3.确定旗台最后安装面,一般旗杆预埋件定位板要低于旗台最后安装面200~300mm左右,待旗杆安装好后二次预埋
4.将混凝土倒入预留位置孔一半位置,将预埋件插到混泥土里。
5.确定预埋件定位板的中心和水平位置
6.继续倒入混泥土到预埋件定位板上平面
7.校正旗杆预埋件定位板的位置
旗杆预埋件基本上就埋好了。

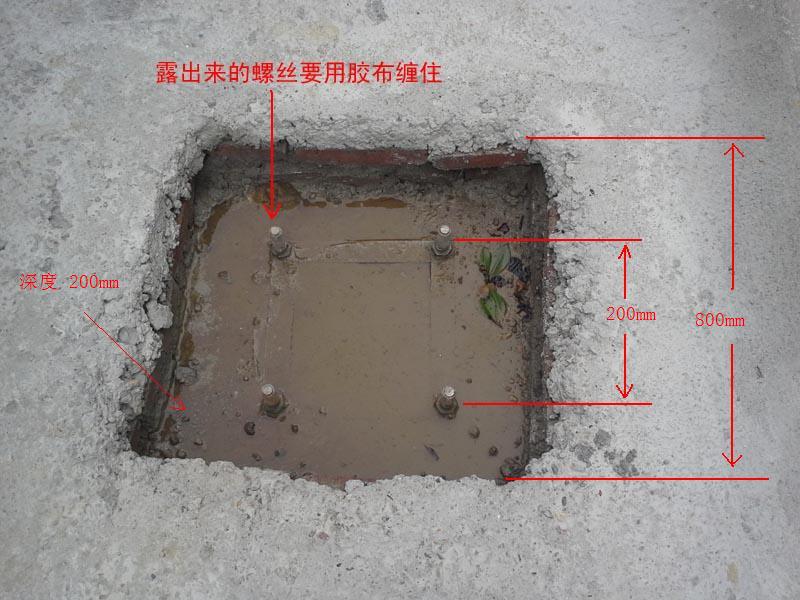

这是旗杆预埋件埋好的状态
